SM Plano de Produção

De CIGAM WIKI

Manufatura > Carga Máquina > Rotinas > Plano de Produção

Plano de Produção

Principal interface do módulo. É onde o usuário realizará a programação e o seqüenciamento de suas ordens de produção e recursos.
Para realizar a programação das ordens, é necessário possuir um plano de produção previamente cadastrado. Este cadastro deve ser feito pelo cadastro do Plano de Produção, definindo a parametrização desejada. Todas as ordens de produção do PCP em aberto (situação ‘Firme’, ’Liberado’ e ‘Analise de Capacidade’) serão carregadas quando o botão “Carregar” for clicado.
Com a configuração 'SM - GE - 2374 - Bloquear Plano com OP Encerrada e Talões não apontados',selecionada, será feita a verificação de existência de Ordens de Produção encerradas e sem que tenha sido feito apontamento de produção destas OP’s, ou seja, com talões em aberto, no Plano de Produção ativo.

No momento da execução das rotinas de cálculo e carga do plano ativo ou a ativação de um novo plano, uma mensagem de erro será emitida ao usuário se forem encontradas OP’s nessa condição. Cabe lembrar que essa verificação somente será feita se houver um plano ativo e considerará somente as OP’s selecionadas para o plano bem como os talões carregados.

Na tela OP’s encerradas sem Apontamentos, poderão ser pesquisadas as ordens de produção que possuírem as condições citadas.

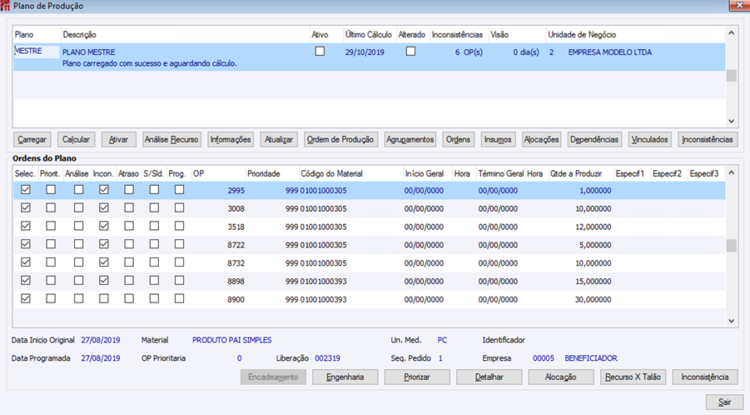

Plano de Produção


Botões Grid Plano de Produção

Botão Carregar

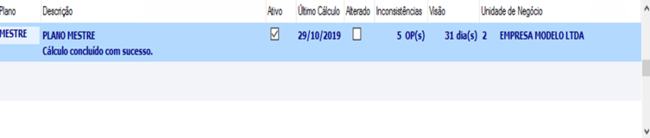

Atualiza o plano com as novas ordens disponíveis ou com as modificações efetuadas nas Ordens já existentes.
Existe uma série de mensagem que podem ser emitidas ao Carregar um Plano de Produção, entre elas esta: “Não há disponibilidade de intervalos alocáveis para o recurso XXXXX na OP YYYYYYY”. Que será mostrada quando em um Plano de Produção houver uma Ordem de Produção, que possua um recurso que seja ‘Vinculado’. E este recurso ‘Vinculado’ estiver cadastrado com o Tipo igual a “Sintético” e não houver calendário para este recurso.

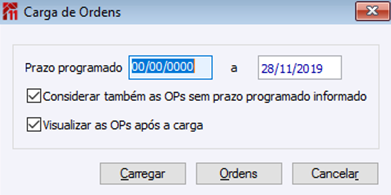

Carga de ordens


Prazo Programado: deve-se informar o prazo programado que a rotina deve considerar, para carregar as OP’s.

Considerar também as OPs sem prazo programado informado: ao marcar, as OP´s sem prazo programado serão consideradas ao carregar o plano.

Visualizar as OPs após a carga: ao marcar, após carregar as OPS as mesmas serão exibidas pela tela de pesquisa OPs Carregadas.

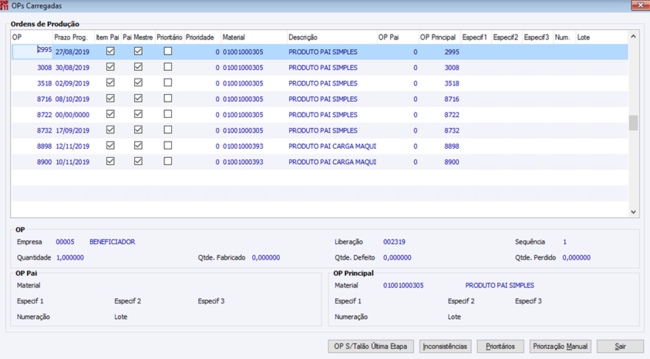

OPs Carregadas



Botão OP S/Talão Última Etapa

Consulta de identificação das OPs que não terão saldo de produto produzido lançado nos saldos de insumos devido à definição das etapas.

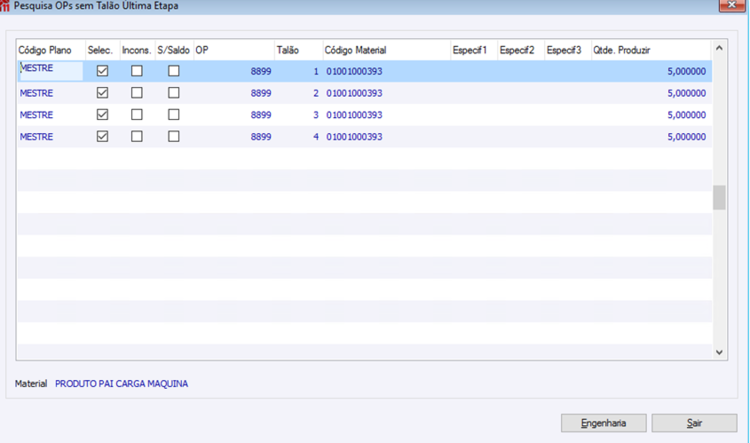

Pesquisa OPs sem Talão última Etapa

Botão Inconsistências

Detalha as inconsistências geradas ao carregar as OP’s, detalhando por OP, com o código da inconsistência. Exibe somente OPs que não podem ser calculadas por algum motivo.

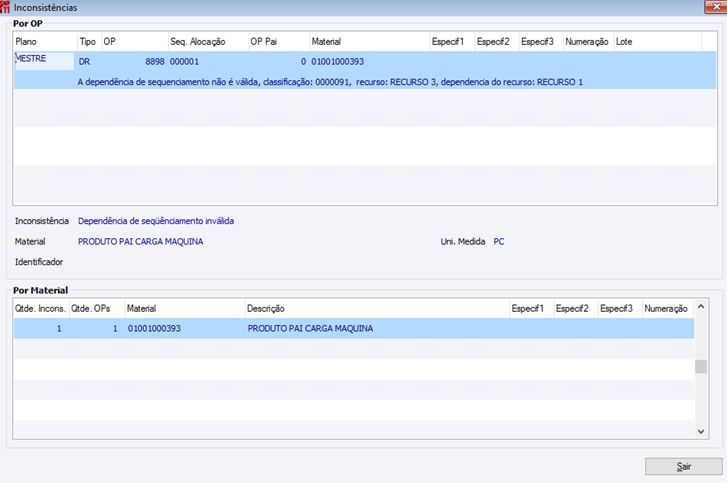

Inconsistência



Tipos existentes:
TP - Tempo para processo do recurso inválido;
AR - Ausência de pelo menos 1 recurso para a OP;
DI - Data de início da OP pai antes da OP filha;
RI - Recurso/processo inexistente ou inativo;
CL - Problema na execução do cálculo da OP;
DV - Relacionamento entre recurso dependente e vinculado;
RM - Recurso múltiplo inválido;
DS - Dependência de sequenciamento inválida em vinculados;
DR - Dependência de sequenciamento inválida;
MZ - Tempo processo calculado pelo múltiplo menor que 1 segundo;
NA - A OP não será alocada por definição do usuário.
ER - Estrutura de recursos diferente entre OP e a engenharia.

Botão Prioritários

Seleciona quais OPs serão eleitas como produtos prioritários. Nessa funcionalidade somente as OPs filhas necessárias para fabricar o produto prioritário poderão ser selecionadas alterando sua prioridade para que seja respeitada a estrutura do produto.

Prioriza Prioritários em Lote

Botão Manual

Lista todas as OP’s priorizadas manualmente, disponibilizando nestas o ajuste manual no campo ‘Prioridade’.

Botão Sair

Ao clicar neste botão sai da tela e volta a tela do plano.

Botão Calcular

Executa o cálculo de alocação dos recursos das OP’s selecionadas.

Calcula Plano

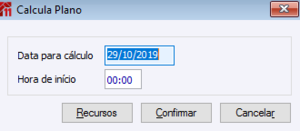

Data para cálculo: data que rotina deve considerar para iniciar cálculos do plano.

Hora de início: hora que rotina deve considerar para iniciar cálculos do plano.

Botão Recursos

Abre tela de Recursos Definidos no Cálculo.

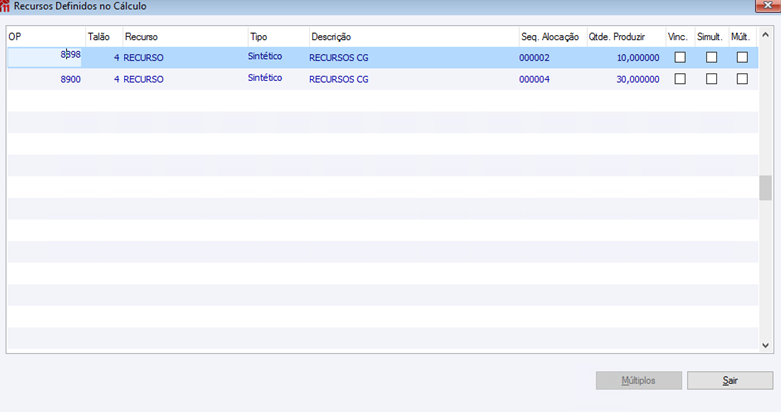

Recursos Definidos no Cálculo

Botão Ativar

Grava a ‘Prioridade’ das OP’s no plano, e atualiza as datas das OP’s, Ordens Gerais, Demanda Gerais e Mensagens das OP’s nas OP’s do Plano calculadas ou com a data de termino ou a data original diferente. OP’s: a data de iniciar da OP com a data de ‘Inicio Geral’ calculada e a data ‘Prazo Progr.’ com a data de ‘Termino Geral’ calculado.
Ordens Gerais: data início com o ‘Inicio Geral’ calculado.
Demandas Gerais: data início com o ‘Inicio Geral’ calculado.
Mensagens das OP’s: data início com o ‘Início Geral’ calculado e a data ‘Prazo Progr.’ com a data de ‘Termino Geral’ calculado.
Após confirmação linha do plano irá ficar em negrito.

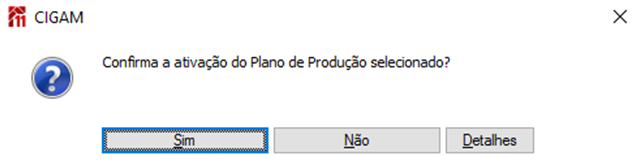

mensagem

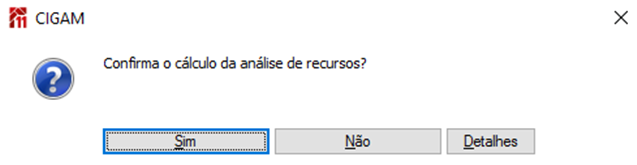

Botão Análise Recurso

Calcula a utilização de cada recurso utilizado (Trabalhado, Setup, Paradas, Ocioso, Utilização Real e Ocioso Real), e os valores dos cálculos podem ser conferidos no gráfico de Análise de Utilização de Recursos.

CIGAM

Botão Informações

Nesta tela terá todas as informações do plano em que se está posicionado, como quantas ordens de produção de pai/filho, recursos normais e seus dependentes, recursos vinculados, onde foram alocadas, suas estatísticas e quantas inconsistências tem o plano.

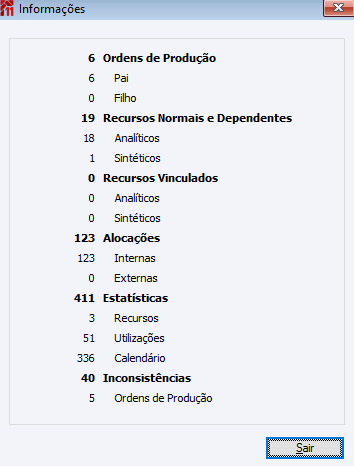

Informações


Botão Atualizar

Atualiza o plano com as alterações feitas por outro usuário no mesmo plano.

Botão Ordem de Produção

Acessa o cadastro de Ordens de Produção.

Botão Agrupamentos

Exibe as OP’s agrupadas quando estiver marcada a opção no Plano de Produção ‘Agrupar OP’s do mesmo material e prazo programado’.

Ordens Agrupadas

Botão Ordens

Exibe todas as OP’s do Plano.

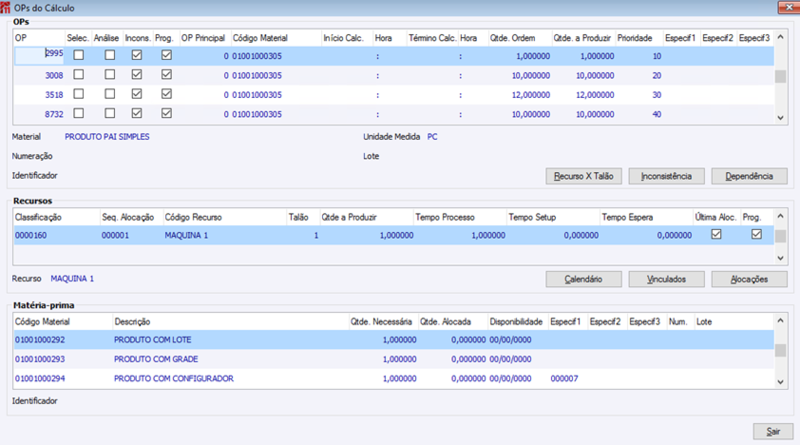

Ops do Cáculo

Grid OPs

Exibe todas as OPs do plano posicionado.

Botão Recurso X Talão

Pesquisa ampliada das alocações dos talões da OP.

Botão Inconsistência

Detalha as inconsistências geradas ao carregar as OP’s, detalhando por OP, com o código da inconsistência. Exibe somente OPs que não podem ser calculadas por algum motivo.

Botão Dependência

Detalha as dependências de sequenciamento da OP.

Grid Recursos

Exibe os recursos referentes ao posicionamento do grid de OPs.

Botão Calendário

Detalha calendário referente a recurso posicionado.

Botão Vinculados

Caso recurso seja dependente e possui um recurso vinculado, o mesmo será apresentado.

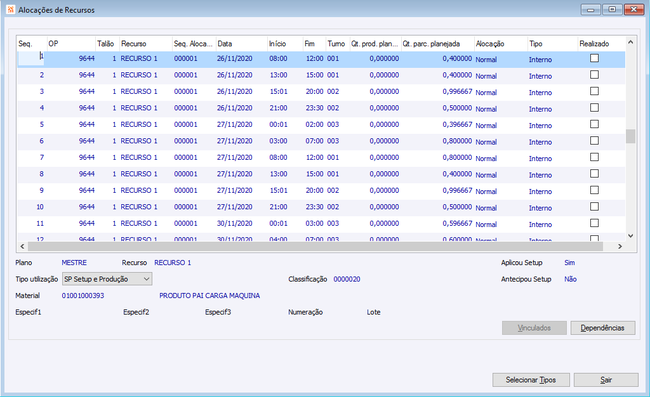

Botão Alocações

Exibe o recurso e suas alocações.

Grid Matéria Prima

Exibe as matérias primas vinculadas ao processo em que esta o recurso.

Botão Insumos

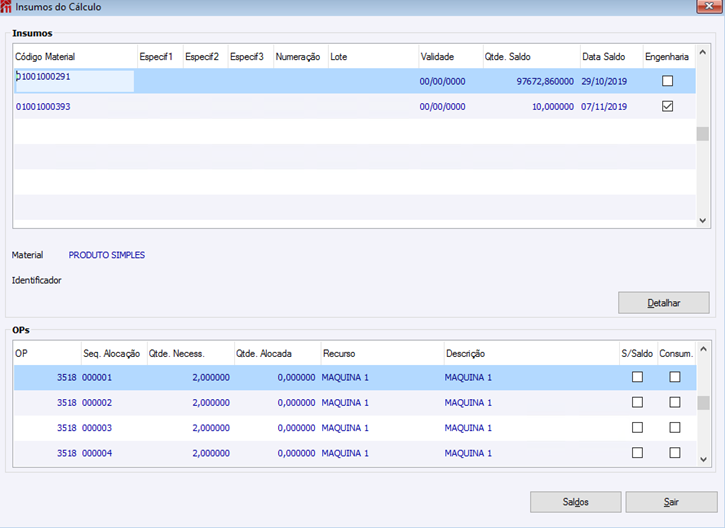

Saldo de Insumos exibe todos os insumos das OP’s do Plano que estão calculados.

Insumos do Cáculo

Botão Alocações

Exibe todos os recursos e suas alocações.

Alocações de Recursos

Botão Dependências

Ao clicar abre tela de Dependencias de Sequenciamento, onde exibe quais recursos dependem de outros recursos.

Botão Vinculados

Caso possua recursos dependentes e eles possuírem recursos vinculados, os mesmos serão apresentados.

Botão Inconsistências

Detalha as inconsistências geradas ao carregar as OP’s, detalhando por OP, com o código da inconsistência. Exibe somente OPs que não podem ser calculadas por algum motivo.

Grid Ordens do Plano

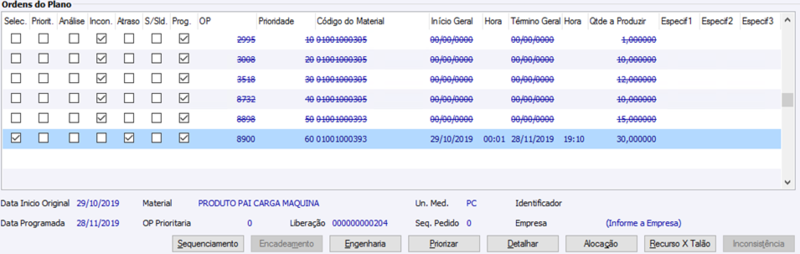

Ordens Plano

Marcar/Desmarcar/Inverter /Legenda de Cores

Opção disponível através do botão da direita do mouse sobre a tela de Ordens do Plano.

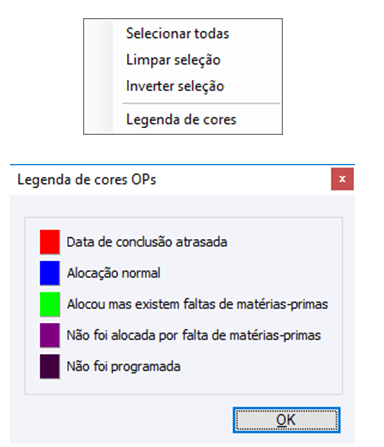

Legenda de Cores

Botão Sequenciamento

Ao clicar neste botão será aberta pesquisa de sequenciamento de recursos da OP em que se esta posicionado.

Sequenciamento dos recursos da OP 8900

Botão Encadeamento

Botão fica disponivel somente se houver uma OP com checkbox Priorit. marcado. Será aberta tela para ordenação das prioridades.

Botão Engenharia

Ao clicar no botão será aberta a engenharia da OP onde se esta posicionado.

Botão Priorizar

Neste botão pode-se priorizar conforme filtros informados.

Guia OP

Ordena a priorização por OP.

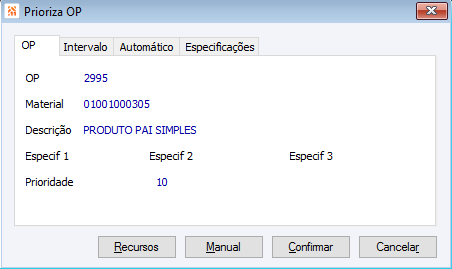

Prioriza OP

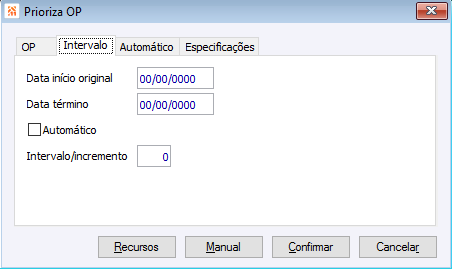

Guia Intervalo

Ordena a priorização pelo o menor Inicio de Calculo das OP’s. Quando selecionado o ‘Automático’ será priorizado a cada quebra de data.

Prioriza OP

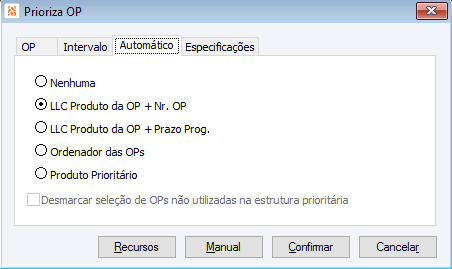

Guia Automático

Ordena a priorização através das opções em tela.

Prioriza OP

Guia Especificações

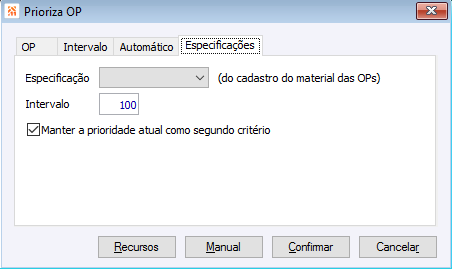

Será solicitada ao usuário que selecione uma das especificações (de 1 a 6), que será utilizada como filtro para a priorização das OP’s, a especificação é referente ao cadastro do material e não a utilizada na Op, ou seja, serão priorizadas as OP’s de acordo com suas especificações cadastradas no cadastro do material, caso não possua este cadastro, serão priorizados normalmente, caso a opção “Manter a prioridade atual como segundo critério” estiver selecionada. O campo Intervalo é o número de incremento entre as prioridades, podendo ser alterado.

Prioriza OP
Botão Recursos

Lista todos os recursos priorizados manualmente, disponibilizando nestes o ajuste manual no campo ‘Prioridade’.

Botão Manual

Lista todas as OP’s priorizadas manualmente, disponibilizando nestas o ajuste manual no campo ‘Prioridade’.

Botão Detalhar

Acessa o detalhamento da OP posicionada, detalhando nível da OP, recursos e matérias primas.

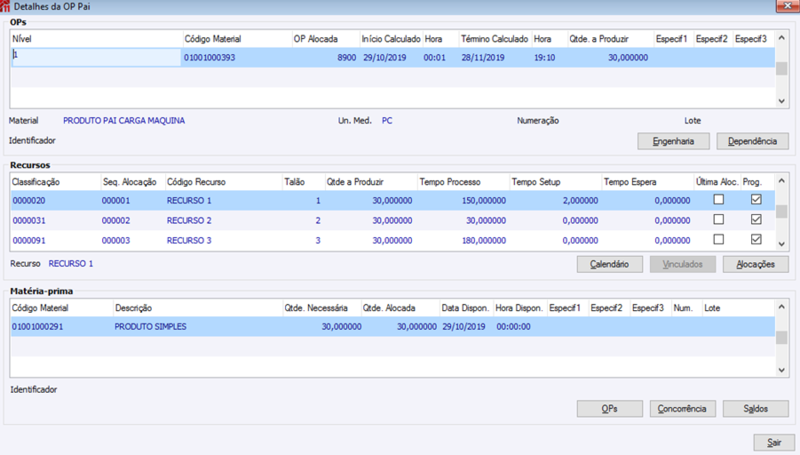

Detalhes da OP Pai

Botão Alocação

Exibe as alocações referente a OP posicionada. A criação de saldos dos insumos assim como a data e hora do saldo levará em conta tanto as alocações de recursos internos como externos.

Alocações de Recursos

Botão Recurso X Talão

Pesquisa ampliada das alocações dos talões da OP.

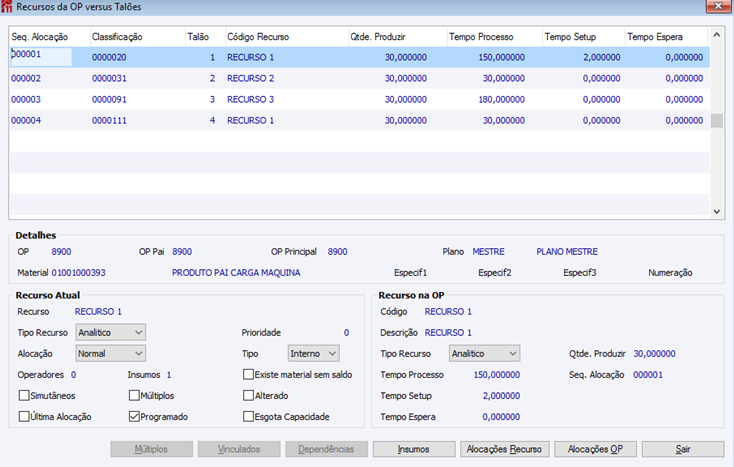

Recursos da Op Versus Talões


Botão Inconsistência

Exibe as inconsistências referentes à OP posicionada.

Inconsistência
